Stația 1 Mai

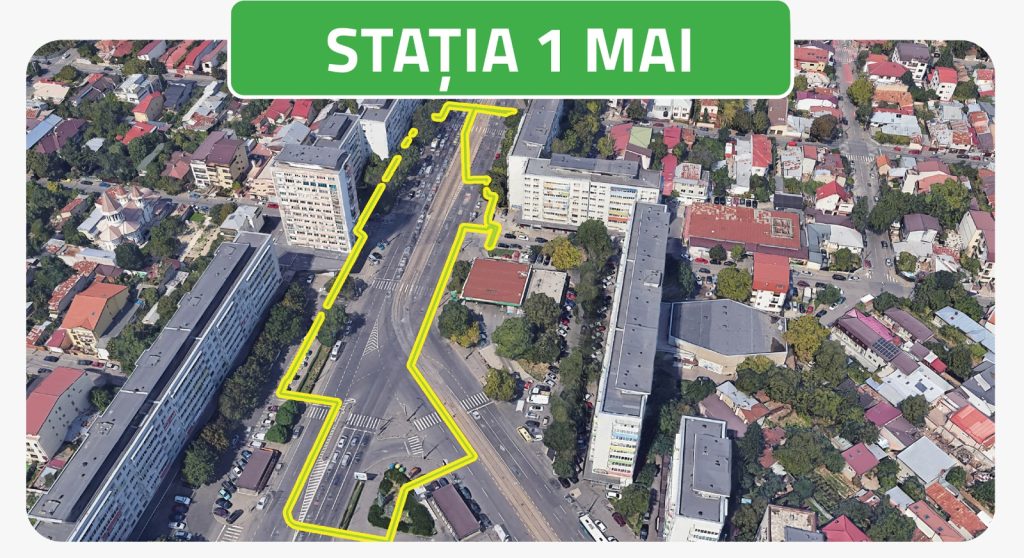

Este localizată în zona stației de metrou 1 MAI (existentă), pe Calea Griviței și face joncțiunea între Magistrala 6 de metrou și Magistrala 4. Spațiul șantierului are o lungime de 144 m și lățime de max. 15 m.
Monitorizare structurală
Măsurătorile efectuate până în prezent confirmă că integritatea clădirilor este în parametri normali.
Stadiul lucrărilor
- Iunie 2026: continuă lucrările necesare joncțiunii cu Magistrala 4, relocarea utilităților neprevăzute și execuția elementelor structurale. Au fost realizați 99 metri grindă de ghidaj și 12 pereți mulați pe Linia 1 Sud și 203 metri grindă de ghidaj și 31 de pereți mulați pe Linia 2 Nord, s-au excavat peste 3.300 metri cubi și s-au turnat peste 7.400 metri cubi de beton. Procent de realizare a structurii de rezistență: 45% pe Linia 1 și 41% pe Linia 2.
- Mai 2026: se derulează lucrări necesare joncțiunii cu Magistrala 4, (relocarea utilităților neprevăzute și execuția elementelor structurale). Au fost realizați 4 pereți mulați pe Linia 1 Sud și 31 de pereți mulați pe Linia 2 Nord, s-au excavat peste 3.300 metri cubi și s-au turnat 191 metri cubi de beton. Procent de realizare a structurii de rezistență: 36%.
- Aprilie 2026: se execută lucrări de relocare a utilităților neprevăzute și execuția elementelor structurale necesare joncțiunii cu Magistrala 4. Procent de realizare structură de rezistență: 34%.
- Martie 2026: lucrări de relocare a utilităților neprevăzute și execuția elementelor structurale necesare joncțiunii cu Magistrala 4. Procent de realizare structură de rezistență: 33%.
- Februarie 2026: relocarea utilităților neprevăzute și execuția elementelor structurale necesare joncțiunii cu Magistrala 4. S-au executat 248 metri de grindă de ghidaj și 31 de pereți mulați pentru structura Galeriei de Legătură M6 cu M4, Linia 2 și s-au betonat peste 190 de metri cubi. Procent de realizare structură de rezistență: 31%.
- Ianuarie 2026: relocarea utilităților neprevăzute și execuția elementelor structurale necesare joncțiunii cu Magistrala 4. S-au executat 195 metri de grindă de ghidaj și 26 de pereți mulați pentru Linia 2 Nord și s-au betonat 60 de metri cubi. Procent de realizare structură de rezistență: 30,1%.
- Decembrie 2025: Retrospectiva anului 2025 https://youtu.be/ieKd0B_EEyc?si=nJ5ukuq3udIhmtf_
- Noiembrie 2025: se execută relocarea utilităților neprevăzute și elementele structurale necesare joncțiunii cu Magistrala 4. S-au executat 155 metri grindă de ghidaj, 14 pereți mulați pentru Linia 2 Nord și s-au betonat 53 metri cubi. Procent de realizare structură de rezistență: 22%.
- Octombrie 2025: au fost relocate utilitățile prevăzute și se execută relocarea celor neprevăzute și elementele necesare joncțiunii cu Magistrala 4. Procent de realizare structură de rezistență: 17%.
- Septembrie 2025: continuă lucrările de relocare a utilităților. Procent de realizare structură de rezistență: 6%, Linia 1 și 17% Linia 2.
- August 2025: s-au executat 130 m grindă de ghidaj în timp ce continuă lucrările de relocare a utilităților. PProcent de realizare structură de rezistență: 4 %, Linia 1 și 13%, Linia 2.
- Iulie 2025: lucrări de relocare a utilităților.
- Iunie 2025: lucrări de relocare a utilităților.
